Publicada em 13 de Fevereiro de 2025 às 18:18

Vale do Taquari pede nova ponte entre Lajeado e Estrela em revisão de contrato da CCR

Outras demandas das cidades da região, como antecipação de obras, também serão analisadas pela ANTT

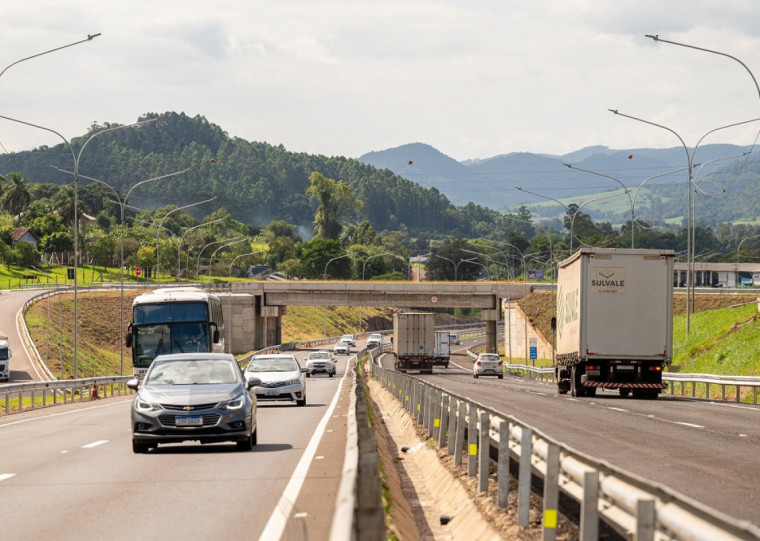

Outras demandas das cidades da região, como antecipação de obras, também serão analisadas pela ANTT

Fabiano Panizzi/divulgação CCR VS/JC
Compartilhe:
Bárbara Lima
Bárbara Lima Repórter
Uma reunião participativa promovida pela Agência Nacional de Transportes Terrestres (ANTT), na Universidade do Vale do Taquari (Univates), nesta quinta-feira (13), em Lajeado, abordou os primeiros cinco anos da concessão da BR-386 e a revisão do contrato na região do Vale do Taquari. Durante o evento, foram apresentados o andamento das obras e os investimentos previstos para os próximos cinco anos. Entre as principais demandas de prefeitos da região está a construção de uma nova ponte sobre o rio do Taquari, ligando Lajeado a Estrela. Esses pleitos serão avaliados pela ANTT, que decidirá quais serão incluídos na revisão do contrato com a CCR Viasul, concessionária da rodovia, e como a empresa será compensada.
Uma reunião participativa promovida pela Agência Nacional de Transportes Terrestres (ANTT), na Universidade do Vale do Taquari (Univates), nesta quinta-feira (13), em Lajeado, abordou os primeiros cinco anos da concessão da BR-386 e a revisão do contrato na região do Vale do Taquari. Durante o evento, foram apresentados o andamento das obras e os investimentos previstos para os próximos cinco anos. Entre as principais demandas de prefeitos da região está a construção de uma nova ponte sobre o rio do Taquari, ligando Lajeado a Estrela. Esses pleitos serão avaliados pela ANTT, que decidirá quais serão incluídos na revisão do contrato com a CCR Viasul, concessionária da rodovia, e como a empresa será compensada.
O presidente da Associação dos Municípios do Vale do Taquari e prefeito de Sério, Moisés de Freitas, considera que uma segunda ponte melhoraria muito o fluxo de veículos na região, além de representar segurança em caso de novos eventos climáticos. "Nessa rodovia passa 50% do PIB do RS, é um fluxo de volume muito expressivo, a rodovia precisa estar em boas condições. Hoje em dia temos muita dificuldade de deslocamento", refletiu.

"Além da nova ponte sobre o rio Taquari, precisamos de pontos de parada de descanso, conforme solicitado pelo setor de transportes. Em Lajeado, também é necessária a manutenção do acesso do Km 345", afirmou a prefeita Glaucia Schumacher durante a audiência. O pedido da nova ponte paralela às atuais pontes da BR-386 foi protocolado no Departamento Nacional de Infraestrutura de Transportes (DNIT) em dezembro de 2024 e está em análise técnica.

Em Estrela, a principal demanda é a antecipação das obras das vias marginais à rodovia, previstas para o 13º ano da concessão, de acordo com o contrato. "A antecipação é urgente, pois o município foi severamente atingido pelas enchentes de 2024, com áreas onde não é mais possível instalar empresas. A migração para locais fora da cota de inundação, como as áreas próximas à BR-386, exige a execução dessas obras para viabilizar projetos de instalação e expansão de empresas", diz o ofício enviado à ANTT.

Em Pouso Novo, um dos pleitos é a manutenção dos 69 acessos comerciais, rurais e residenciais ao longo do Km 290 até o Km 311 da Rodovia Governador Leonel de Moura Brizola, na BR-386. "Além disso, nossa cidade será impactada pela ampliação da rodovia. Cerca de 150 famílias precisarão ser deslocadas, o que exige atenção especial", observou o prefeito Carlos Alberto Bonacina na reunião.

Em Marques de Souza, entre as solicitações estão a construção de retorno em nível nas Linhas Perau e Bastos, a interconexão no Km 326, a reconstrução de três paradas de ônibus e a pavimentação de vias laterais na interconexão com o Km 326.

A CCR Viasul administra as BRs 386, 290, 101 e 448  desde 2019. O contrato exige investimentos bilionários ao longo de 30 anos de concessão. Na quarta-feira (12), outra reunião aconteceu em Porto Alegre.

Avanço nas obras

Entre as obrigações contratuais, está a realização de faixas adicionais em 78 km, dos quais apenas 3,3% foram concluídos. Já as vias marginais, previstas no contrato para 75,5 km, estão com 9,93% de execução. As obras de iluminação avançaram mais, com 93,82% de conclusão dos 105,5 km previstos. As novas passarelas, que totalizam 62 unidades, também estão com bom progresso, com 65% de conclusão.
A duplicação da BR-386, entre Marques de Souza e Lajeado, por sua vez, deveria ter sido concluída em 2023, mas sofreu atrasos. A CCR Viasul informou que o novo prazo para a entrega da duplicação é até o final do primeiro semestre deste ano. O não cumprimento dos prazos poderá resultar em multa ou redução na tarifa dos pedágios.
